2020年,直送EDL电网的总发电装机约4363 MW[由图表中EDL、IPP(d)和部分IPP(e)组成],随着南欧江二期水电站(732MW,位于老挝北部)在2020年的的投产,中北部地区的电站装机将进一步加大,若该地区的电力需求无法迅速增加,或者通往南部负荷中心的配套电网没有及时建设,电力消纳问题将变得十分严峻。
三、规划电源
老挝除在建电站外,还规划了10余座电站,包括水电、燃煤电站及风电、太阳能等可再生能源开发计划,总装机超过10000MW,将根据老挝电力市场需求增长适时开发。按照老挝能矿部的电力开发规划,老挝电力供给在2030年将有望达到20000MW以上。
综上所述,老挝发电装机增长迅速,已投产电站装机规模较大,后续在建和规划电站较多,IPP电站在老挝国内装机占据主要地位,电站装机量以水电为主,在电源结构和地域分布上存在不均衡性。
电网市场情况
一、老挝电网现状
老挝全国电网系统分为北部、中部1区、中部2区、南部电网四个分区,包括高压(500KV、230KV、115KV)、中压(22KV-35KV)和低压(0.4KV-12.7KV)三种类型,以115KV线路为主,而500KV输变电线路总长不到100km,主要供老泰跨境电网使用,截至2016年底,230KV线路总长1371km,115KV线路总长5257km,35KV及以下线路总长45164km。
可以看到,近五年老挝电网线损率不降反升,2016年输配电线损率高达13.41%,反映出老挝电网线路设备老化,电网亟需更新升级。
老挝的输电网络还未实现全国覆盖,输配电网络目前仅覆盖了92.39%的家庭,四个分区也尚未实现高压等级的主干网连通,部分农村和偏远山区仍无电力供应,部分地区供电不足,仍需要从泰国、越南和中国进口电力。此外,老挝电网单回路和单环结构较多,电源中心和负荷中心之间送电距离长,导致供电电能损耗大、可靠性低。
二、老挝电网规划
随着电站建设的快速推进,老挝电网建设相对滞后的问题日益突出,全国电网的配送电效率较低,配电损失有上升趋势,需进一步加大电网升级改造,以满足日益增加的电力配送需求。
根据EDL的中长期电力发展规划,老挝境内规划多条500KV的高压输电线路,以便使老挝四大电网区域之间和境内外实现互联。虽然500KV主干网的规划已基本完成,但仅两段已经开工,余下部分由于老挝政府及EDL的财力有限,建设进展缓慢,很多规划线路由于融资困难处于停滞状态。
面对当前的困境,老挝政府及EDL正在实施改革,计划将电网资产从EDL分离成立老挝国家电网公司(EDL-T),并积极引入战略投资者,通过吸引外资推动电网建设,争取实现电源中心与国内负荷中心、跨境负荷中心之间的高压电网连通。
国内电力供需情况
一、国内电力供需现状
随着老挝经济的快速发展,其用电需求也逐年快速增长,2017年全年用电量为62.79亿度,同比增长34.74%。
电力负荷方面,历年电网系统的用电负荷峰值也保持快速增长,截至2017年底,老挝电网国内负荷峰值约946MW,同比增长14.2%。
老挝国内负荷点分布存在较明显的不均衡,主要集中于以首都万象市为中心的中部I区,约占全国总用电量50%以上(其中首都万象市约占全国的40%以上);其次是中部II区,占全国总用电量的25%;北部地区和南部地区用电负荷较小,分别占10%、15%。

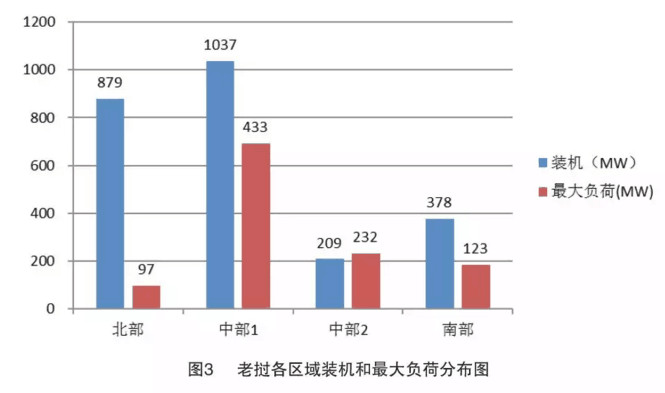

对比看出,老挝电力装机主要集中在北部和中部1区,负荷主要集中在中部1区和中部2区,电力供给和消纳存在一定程度的区域错配。
二、国内电力供需预测
根据老挝能矿部《需求预测报告2016-2030》,在考虑老挝2020、2025、2030年的发电需求量分别为6423GWh、9614GWh、14725GWh,与之匹配的用电负荷分别为1430MW、2025MW、2921MW。考虑到2017年发电量为6279GWh,最高用电负荷为946MW,且在建项目装机为5409MW,虽然存在水电站季节供应性短缺问题,目前老挝电力供给短期内已经平衡,中期已经过剩。
老挝近五年用电量年均增长14.2%,负荷峰值年均增长为12%,电力需求增长显著,但由于2016-2017年发电装机容量迅速增长,装机增长速度远大于需求增长速度,目前已造成阶段性的电力消纳困难。
